Namo statyba nuo A iki Z: etapai, kainos, leidimai ir terminai – visas gidas

Naujų individualių namų kvartalas statybos metu: vieni namai dar su pastoliais, kiti jau baigti

Nuosavo namo statyba Lietuvoje dažniausiai trunka apie pusantrų metų nuo sklypo paieškos iki įsikraustymo ir apima kelias dešimtis sprendimų, dokumentų ir rangovų. Šiame gide visas procesas suskirstytas į aštuonis etapus: nuo biudžeto ir sklypo iki statybos užbaigimo ir įsikūrimo, su 2026 m. kainomis, teisės aktų reikalavimais ir dažniausiomis klaidomis.

Gidas · 20 dalių

Namo statybos gidas: viskas vienoje vietoje

  1. Namo statybos kaina 2026Namo statybos kaina 2026Kiek 2026 m. kainuoja pastatyti 100–200 m² namą: kaina už kvadratinį metrą pagal baigtumą ir technologiją, išlaidos, kurių nėra rangovų kainoraščiuose, etaloninio namo sąmata ir būdai sutaupyti nepakenkiant kokybei.
  2. Paskola namo statybaiPaskola namo statybaiKaip bankai finansuoja individualaus namo statybą: pradinis įnašas pagal 2026 m. rugpjūčio Atsakingojo skolinimo nuostatus, paskolos išmokėjimas etapais, sklypas kaip nuosavas įnašas, įmokos ir pajamų santykis, dokumentai ir dažniausios finansavimo klaidos.
  3. Kaip išsirinkti ir nupirkti sklypąKaip išsirinkti ir nupirkti sklypąKą patikrinti prieš perkant sklypą namui: paskirtis, teritorijų planavimo dokumentai, specialiosios žemės naudojimo sąlygos, atstumai iki kaimynų, tinklai, gruntas ir orientacija, taip pat kaip vyksta pirkimas pas notarą ir kiek tai kainuoja.
  4. Sklypo patikra Regia ir registruoseSklypo patikra Regia ir registruoseKaip prieš perkant ar projektuojant patikrinti sklypą viešuose žemėlapiuose ir registruose: REGIA specialiųjų žemės naudojimo sąlygų sluoksnis, NT registro išrašas, kadastro žemėlapis, geoportal.lt sluoksniai, teritorijų planavimo dokumentai ir automatinė pastato aukščio patikra.
  5. Geodezija ir geologijaGeodezija ir geologijaKokių matavimų ir tyrimų reikia prieš projektuojant ir statant namą: topografinė nuotrauka, sklypo ribų paženklinimas, inžineriniai geologiniai tyrimai pagal STR 1.04.02:2011, ašių nužymėjimas, išpildomosios nuotraukos ir kadastriniai matavimai, jų paskirtis ir kainos.
  6. Namų projektai ir architektasNamų projektai ir architektasKuo skiriasi individualus ir kartotinis namo projektas, iš kokių dalių jis susideda, kaip projektuojama dviem etapais, kiek kainuoja projektavimas ir kaip išsirinkti architektą, kad projektas tiktų sklypui, biudžetui ir A++ reikalavimams.
  7. Statybos leidimas namuiStatybos leidimas namuiKada gyvenamajam namui reikia statybos leidimo, kaip jis gaunamas per Infostatybą, kiek trunka ir kainuoja, kas yra pranešimas apie statybos pradžią, kokių statinių galima statyti be leidimo ir kas gresia už savavališką statybą.
  8. Vandens gręžinysVandens gręžinysKaip naujam namui įsirengti vandens gręžinį: kada jo reikia, kiek kainuoja metras ir visas gręžinys, kas turi teisę gręžti, kaip gręžinys registruojamas Žemės gelmių registre, kuo skiriasi nuo šulinio, kaip patikrinti vandens kokybę ir kada geriau jungtis prie vandentiekio.
  9. Mūrinis, karkasinis ar modulinis namasMūrinis, karkasinis ar modulinis namasKuo skiriasi mūrinis, karkasinis, modulinis ir rąstinis namas: kaina už kvadratinį metrą, statybos trukmė, šiluma ir sandarumas, garso izoliacija, priežiūra, finansavimas ir kokiais atvejais kuri technologija tinka geriausiai.
  10. Moduliniai namaiModuliniai namaiKas yra moduliniai namai, kiek jie kainuoja 2026 m., kiek laiko gaminami ir surenkami, kokių leidimų ir pamatų reikia, kuo jie skiriasi nuo skydinių ir karkasinių namų, kada jie tinka ir į ką žiūrėti renkantis gamintoją.
  11. Karkasiniai namaiKarkasiniai namaiKaip statomi karkasiniai namai: sienų sluoksniai nuo vidaus iki fasado, mediena ir šiltinimas, garo izoliacija ir sandarumas, statybos trukmė, kaina 2026 m., gaisrinė sauga, garso izoliacija ir dažniausios klaidos, dėl kurių karkasiniai namai įgauna blogą vardą.
  12. Pamatai namuiPamatai namuiKokie būna namo pamatai – juostiniai, plokštuminiai ir poliniai, kaip pamatų tipą lemia geologija ir namo svoris, kiek pamatai kainuoja 2026 m., kodėl jie turi būti šiltinami ir hidroizoliuojami ir kokių klaidų vėliau nebeištaisysi.
  13. Stogas ir stogo dangaStogas ir stogo dangaKaip pasirinkti stogo formą, konstrukciją ir dangą naujam namui: skarda, betoninės ir keraminės čerpės, bituminės čerpės ir ruloninės dangos, jų svoris, tarnavimo laikas, dengimo kaina ir A++ stogo šiltinimo bei vėdinimo principai.
  14. Langai ir lauko durysLangai ir lauko durysKaip pasirinkti langus ir lauko duris naujam A++ namui: plastikiniai, mediniai ar aliuminiai rėmai, trijų stiklų paketai ir U vertės, šiltas montavimas, langų dydis ir kryptys, perkaitimas vasarą, kainos ir dažniausios klaidos.
  15. Namo šiltinimasNamo šiltinimasKaip šiltinamas naujas A++ namas: sienų, stogo ir grindų U vertės, akmens vata, putų polistirenas, ekovata, PIR ir poliuretano putos, kiek šiltinimo reikia, šilumos tilteliai, garo izoliacija ir 2026 m. fasado šiltinimo kainos.
  16. Namo šildymasNamo šildymasKaip pasirinkti šildymą naujam A++ namui: šilumos siurblys, dujos, granulės, malkos ar elektra, kiek kiekvienas būdas kainuoja per metus, kokią įtaką turi A++ reikalavimai atsinaujinančiai energijai, grindinis šildymas ir kaip neprašauti su įrangos galia.
  17. Šilumos siurblys oras–vanduoŠilumos siurblys oras–vanduoKaip veikia šilumos siurblys oras–vanduo, kuo jis skiriasi nuo oras–oras ir gruntas–vanduo, kaip parenkama galia, kiek kainuoja įrengimas ir eksploatacija naujame A++ name, kur statyti lauko bloką, kaip veikia karštas vanduo ir kokia parama skiriama 2026 m.
  18. Rekuperacija ir vėdinimasRekuperacija ir vėdinimasKodėl naujam A++ namui reikia mechaninio vėdinimo su rekuperacija, kokius reikalavimus rekuperatoriui nustato STR 2.01.02:2016, kuo skiriasi centralizuota ir decentralizuota sistema, kiek kainuoja įrengimas, kaip planuoti ortakius ir prižiūrėti sistemą.
  19. Vidaus apdailaVidaus apdailaKaip naujame name eina vidaus apdailos darbai: kuo skiriasi dalinė ir pilna apdaila, kokia darbų seka nuo tinko iki grindų dangų, kiek 2026 m. kainuoja tinkavimas, glaistymas, dažymas, plytelės ir laminatas, ir kaip neapgauti savęs sąmatoje.
  20. Statybos užbaigimas ir įregistravimasStatybos užbaigimas ir įregistravimasKaip užbaigti vienbučio ar dvibučio namo statybą: deklaracija apie statybos užbaigimą, kurią tvirtina ekspertizės rangovas, reikalingi dokumentai, sandarumo testas ir energinio naudingumo sertifikatas, kadastriniai matavimai, įregistravimas Registrų centre per 3 mėnesius ir kainos.

Namo statyba – vienas didžiausių finansinių ir laiko projektų šeimos gyvenime. Jis prasideda gerokai anksčiau nei pirmas kastuvas žemėje: nuo biudžeto, sklypo paieškos ir dokumentų, o baigiasi ne tada, kai sumontuojamas paskutinis šviestuvas, bet kai namas įregistruojamas ir jame deklaruojama gyvenamoji vieta. Šiame gide visą kelią suskirstėme į aštuonis etapus, kiekvienam skyrėme atskiras dalis ir naudojome vienus ir tuos pačius 2026 m. skaičius, kad kainos ir terminai skirtingose dalyse nesikirstų.

~1,5 metųnuo sklypo paieškos iki įsikraustymo
~196 000 €120 m² A++ namas be sklypo
A++privaloma naujam namui
8 etapainuo biudžeto iki įsikūrimo

Visą procesą sudaro aštuoni etapai

Namo statybą patogiausia planuoti ne pagal statybos darbus, o pagal sprendimų etapus. Kiekviename etape yra vienas ar keli dokumentai, be kurių negalima pereiti prie kito. Lentelėje – etapų santrauka ir tai, kas juose svarbiausia.

EtapasKą sprendžiateSvarbiausias rezultatas
A. Sprendimas ir biudžetasKiek galite skirti, iš kur finansuosite, ar statysite patys ar su rangovuRealus biudžetas su rezervu ir finansavimo planas
B. SklypasKur statysite, ar sklype leidžiama statyti, kokie apribojimai ir tinklaiNupirktas sklypas be netikėtų apribojimų
C. Projektas ir leidimaiKokio dydžio, formos ir technologijos namas, kokios energinės klasės sprendimaiStatybos leidimas ir techninis darbo projektas
D. Tinklai ir statybvietėElektra, vanduo, nuotekos, privažiavimas, techninė priežiūraPranešimas apie statybos pradžią, paruošta statybvietė
E. KonstrukcijosPamatai, sienos, perdangos, stogas, langai, šiltinimas, fasadasUždaras, šiltas namas
F. Inžinerinės sistemosŠildymas, vėdinimas, elektra, vandentiekisVeikiančios sistemos, paruoštos apdailai
G. Vidaus apdailaTinkas, grindys, vonios, virtuvėGyventi tinkamas namas
H. Užbaigimas ir įsikūrimasSandarumas, sertifikatas, deklaracija, registracija, kiemasĮregistruotas namas ir įsikraustymas

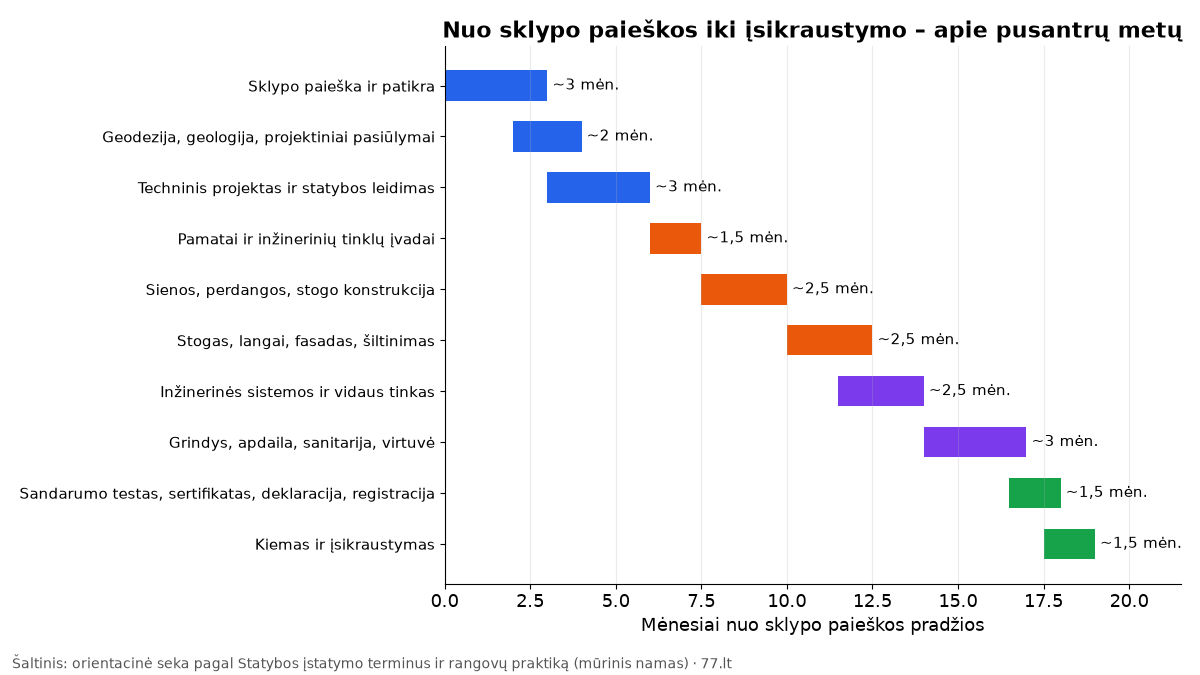

Gantto diagrama: namo statybos etapai nuo sklypo paieškos iki įsikraustymo per maždaug 19 mėnesių, dalis etapų persidengia
Orientacinė seka mūriniam namui su rangovu. Dalis etapų persidengia: projektuojama dar tikrinant sklypą, apdaila prasideda baigiant inžineriją.

Diagramoje matyti svarbus dalykas: apie trečdalis viso laiko praeina dar iki statybos darbų. Sklypo patikra, geodezija, projektiniai pasiūlymai, statybos leidimas ir techninis projektas užtrunka apie pusmetį, ir šio laiko beveik nesutrumpina nei karkasinė, nei modulinė technologija. Todėl tie, kurie nori įsikelti greitai, pirmiausia turėtų greitai išspręsti popierius.

Pinigai ir laikas pasiskirsto netolygiai

Laiko ir pinigų santykis etapuose skiriasi kardinaliai. Popierių etapai užima apie trečdalį laiko, bet tik kelis procentus biudžeto, o konstrukcijos ir apdaila – atvirkščiai.

EtapasOrientacinė trukmėDalis etaloninio namo biudžeto
Sklypas ir tyrimai2–4 mėn.Sklypo kaina atskirai; tyrimai ir topografija – keli šimtai eurų
Projektas ir leidimas3–5 mėn.Apie 3 % (projektavimas ir geologija)
Prisijungimai ir vietiniai tinklaiLygiagrečiai su statybaApie 3–4 %
Namo dėžutė2–4 mėn.Apie 34 %
Iki dalinės apdailos2–4 mėn.Apie 37 %
Iki pilnos apdailos2–4 mėn.Apie 23 %
Užbaigimas ir registracija1–2 mėn.Mažiau nei 1 %

Iš to išplaukia praktinė taisyklė: pirmuosiuose etapuose taupykite laiką, o ne pinigus. Kokybiški tyrimai ir projektas kainuoja nedaug, bet sutrumpina statybą ir apsaugo nuo brangių pataisymų. Paskutiniuose etapuose, priešingai, didžiausią poveikį biudžetui daro medžiagų ir įrangos pasirinkimas.

Trys statybos organizavimo modeliai

Tą patį namą galima statyti labai skirtingais būdais, ir šis pasirinkimas lemia, kiek laiko ir nervų skirsite pats.

ModelisKaip veikiaKam tinka
Ūkio būduStatytojas pats organizuoja darbus, perka medžiagas, samdo meistrus atskiriems darbamsTurintiems laiko, patirties ir artimų patikimų meistrų
Keli rangovaiAtskiros sutartys pamatams, dėžutei, stogui, inžinerijai, apdailaiNorintiems kontroliuoti kainą, bet ne viską daryti patiems
Generalinis rangovas ar namas iki raktoViena sutartis visam namui ar iki sutarto baigtumoVertinantiems laiką ir vieną atsakingą asmenį

Statybos įstatymas numato, kad statant ūkio būdu statinio statybos techninė priežiūra neprivaloma, bet būtent tada nepriklausomas specialistas naudingiausias, nes nėra rangovo, atsakingo už visą rezultatą. Plačiau apie modelių privalumus ir sutarčių spąstus – dalyje Ūkio būdu ar su rangovu.

Penki ankstyvi sprendimai lemia daugiau nei visi kiti kartu

Statybos metu priimama šimtai smulkių sprendimų, bet keli ankstyvi apibrėžia visą projektą. Juos pakeisti vėliau arba neįmanoma, arba labai brangu.

  1. Sklypas. Paskirtis, apribojimai, atstumai iki ribų, gruntas ir tinklai nulemia, kokį namą ir už kiek galėsite pastatyti. Žr. Kaip išsirinkti ir nupirkti sklypą.
  2. Plotas ir forma. Kiekvienas nereikalingas kvadratinis metras ir kiekvienas papildomas kampas brangina ne tik statybą, bet ir šildymą bei priežiūrą. Žr. Namų projektai ir architektas.
  3. Technologija. Mūras, karkasas ar moduliai keičia statybos eigą ir trukmę, nors kainų intervalai panašūs. Žr. Mūrinis, karkasinis ar modulinis namas.
  4. Šildymo ir vėdinimo koncepcija. A++ reikalavimai verčia šildymą, šiltinimą, langus ir vėdinimą projektuoti kaip vieną sistemą. Žr. Namo šildymas.
  5. Statybos būdas. Ūkio būdu, su keliais rangovais ar su vienu generaliniu rangovu – nuo to priklauso jūsų laikas, rizika ir atsakomybė. Žr. Ūkio būdu ar su rangovu.

Statyboje dalyvauja daugiau žmonių, nei atrodo

Statytojas (teisės aktuose – užsakovas) yra atsakingas už visą procesą, net jei darbus atlieka rangovai. Todėl verta žinoti, kas už ką atsako ir kada į jį kreiptis.

DalyvisKą daroKada reikalingas
Statytojas (jūs)Priima sprendimus, sudaro sutartis, teikia prašymus Infostatyboje, atsako už procesąVisą laiką
Architektas ir projekto vadovasRengia projektinius pasiūlymus ir techninį projektą, derina sprendiniusNuo sklypo pasirinkimo iki užbaigimo
MatininkasTopografinės nuotraukos, ašių nužymėjimas, išpildomosios nuotraukos, kadastriniai matavimaiPrieš projektą, statybos pradžioje ir pabaigoje
GeologasIštiria gruntą ir gruntinį vandenįPrieš projektuojant pamatus
Rangovas ar keli rangovaiAtlieka statybos darbus, pildo darbų žurnaląStatybos metu
Statinio statybos techninis prižiūrėtojasTikrina, ar statoma pagal projektą ir taisykles, priima paslėptus darbusStatybos metu (išskyrus ūkio būdą)
Sandarumo bandytojas ir sertifikavimo ekspertasAtlieka sandarumo bandymą ir išduoda energinio naudingumo sertifikatąBaigiant statybą
Ekspertizės rangovasTikrina dokumentus ir tvirtina deklaraciją apie statybos užbaigimąPabaigoje
SavivaldybėIšduoda statybą leidžiantį dokumentąLeidimo etape
Registrų centrasRegistruoja sklypą, kadastro duomenis ir pastatytą namąPirkimo ir užbaigimo metu

Vienas dažniausių nesusipratimų – manyti, kad rangovas „pasirūpins viskuo“. Rangovas atsako už savo darbus, bet dokumentų teisingumas, terminai ir sprendimai lieka statytojo atsakomybė. Todėl net ir su generaliniu rangovu verta turėti nepriklausomą techninį prižiūrėtoją, kuris atstovauja jūsų, o ne rangovo interesams.

Dokumentų žemėlapis: kas, kur ir kiek kainuoja

Daugiausia nerimo statytojams kelia ne betonas, o popieriai. Žemiau – visi pagrindiniai dokumentai eilės tvarka, su institucija, terminu ar kaina, kai jie nustatyti teisės aktuose ar viešuose įkainiuose.

DokumentasKas išduoda ar parengiaTerminas ar kaina
NT registro išrašas apie sklypąRegistrų centrasParodo paskirtį, apribojimus, servitutus
Sklypo pirkimo sutartisNotaras0,37 % kainos, 76–5 000 €
Topografinė nuotraukaMatininkasRinkoje nuo ~120 €
Geologiniai tyrinėjimaiGeologasDažnai įeina į projektavimo paketą
Prisijungimo sąlygos (elektra, vanduo, dujos)Tinklų valdytojaiPer 10 darbo dienų
Projektiniai pasiūlymaiArchitektas, projekto vadovasPirmasis projekto etapas
Statybą leidžiantis dokumentasSavivaldybė per InfostatybąPatikrinimas 10 d. d., žyminis mokestis 93 €
Techninis darbo projektasProjektuotojaiPagal jį statoma
Pranešimas apie statybos pradžiąStatytojas per InfostatybąBe jo darbų pradėti negalima
Statybos darbų žurnalas, paslėptų darbų aktaiRangovas, techninis prižiūrėtojasPildomi visą statybos laiką
Sandarumo bandymo protokolasAkredituotas bandytojasA++ namui ne daugiau kaip 0,6 1/h
Energinio naudingumo sertifikatasSertifikavimo ekspertasGalioja iki 10 metų
Statinio kadastro duomenų bylaMatininkasRinkoje nuo 200 € iki 100 m² namui
Deklaracija apie statybos užbaigimąStatytojas, tvirtina ekspertizės rangovasRinkoje 300–1 500 €
Įregistravimas NT registreRegistrų centrasPer 3 mėn., 14,85 €

Ši seka nėra formalumas. Pavyzdžiui, statybos darbus galima pradėti tik užregistravus pranešimą apie statybos pradžią su techniniu darbo projektu, o deklaracija nepatvirtinama be suderintos kadastro bylos. Kiekvieno dokumento detales aiškiname atskirose dalyse: Statybos leidimas namui ir Statybos užbaigimas ir įregistravimas.

Biudžetas: du trečdaliai pinigų tenka konstrukcijoms ir darbams iki dalinės apdailos

Kad skaičiai būtų lyginami, visame gide naudojame vieną etaloninį namą: 120 m², vieno aukšto, mūrinis, A++, pilna apdaila, sklype be centralizuotų vandens ir nuotekų tinklų. Jo biudžetas be sklypo, baldų, buitinės technikos ir kiemo – 192 600–199 450 €.

Horizontali diagrama: etaloninio namo biudžeto struktūra – dėžutė apie 34 %, darbai iki dalinės apdailos apie 37 %, iki pilnos apdailos apie 23 %, projektas, prisijungimai ir dokumentai kartu apie 7 %
Projektas, tyrimai, prisijungimai ir dokumentai kartu sudaro tik apie 7 % biudžeto, bet nuo jų priklauso likusieji 93 %.

Svarbiausia išvada – „smulkios“ eilutės sudaro mažą dalį sumos, bet daugiausia rizikos. Sutaupyti keli šimtai eurų geologijai ar techninei priežiūrai gali kainuoti tūkstančius taisant pamatus ar drėgmę. Ir priešingai: didžiausios eilutės – konstrukcijos ir apdaila – labiausiai priklauso nuo ploto ir formos, todėl taupyti efektyviausia projektuojant. Išsamų skaidymą ir rinkos kainas rasite dalyje Namo statybos kaina 2026.

Prie šių sumų verta pridėti rezervą nenumatytoms išlaidoms. Valstybės duomenų agentūros duomenimis, statybos sąnaudų elementų kainos per metus iki 2026 m. rugpjūčio pakilo 3,5 %, todėl ilgai trunkančiame projekte kainos keičiasi jau statybos metu.

Finansavimas planuojamas kartu su etapais

Daugelis namų statomi su būsto paskola. Statybos finansavimas dažniausiai skiriasi nuo įprasto būsto pirkimo: pinigai išmokami dalimis, kai pasiekiami sutarti statybos etapai, o banko vertintojas tikrina atliktus darbus. Todėl verta iš anksto suderinti paskolos etapus su rangos sutarties mokėjimų grafiku, kad nebūtų tarpų, kai rangovas laukia apmokėjimo, o bankas – kito etapo. Kai sklypas jau nupirktas, jis dažnai gali būti panaudotas kaip nuosavas įnašas. Plačiau apie tai – dalyje Paskola namo statybai, o bendros naujienos apie būsto paskolas – atskiroje temoje.

Jei sklypas ar senas namas jau turimas

Paveldėtas sklypas ar senas namas kaime – dažna pradžia. Tokiu atveju svarbiausi klausimai kitokie: ar sklypo paskirtis leidžia statyti gyvenamąjį namą, ar seną namą verta rekonstruoti, ar griauti ir statyti naują. Rekonstrukcijai taip pat reikia statybos leidimo, o seno namo konstrukcijos dažnai neatitinka šiandieninių šilumos ir sandarumo lūkesčių. Prieš sprendžiant verta užsakyti esamo pastato apžiūrą ir palyginti rekonstrukcijos ir naujos statybos sąmatas. Apie senų ir naujų namų privalumus rašėme straipsnyje senas ar naujas namas.

Statybos sezonas: ką daryti žiemą, o ką vasarą

Namo statyba Lietuvoje priklauso nuo oro, todėl verta suplanuoti, kad kiekvienas etapas patektų į jam tinkamą metų laiką.

Metų laikasKas tinka geriausiaiKo vengti
Ruduo–žiemaSklypo paieška ir patikra, projektavimas, statybos leidimas, rangovų atranka, vidaus apdaila uždarame nameBetonavimas ir mūras be šildymo ir priedų
PavasarisGeodezija, pamatai, kai gruntas atitirpęs ir pradžiūvęsŽemės darbai per polaidį, kai gruntas šlapias
VasaraSienos, perdangos, stogas, langai, fasadasPalikti konstrukcijas be stogo iki rudens lietų
RuduoUždaryti namą, inžinerinės sistemos, vidaus tinkasFasado tinkavimas per šaltį

Dažna strategija: rudenį ir žiemą sutvarkyti popierius, pavasarį pradėti pamatus, iki rudens uždaryti namą, o žiemą tęsti vidaus darbus, kai namas jau šildomas. Tada įsikelti galima kitų metų pavasarį ar vasarą.

Kontrolinis sąrašas prieš kiekvieną etapą

Prieš pereinant į kitą etapą, verta sustoti ir patikrinti, ar ankstesnis tikrai baigtas. Toks sąrašas padeda nepalikti spragų, kurias vėliau tenka taisyti brangiau.

Prieš kąPatikrinkite
Sklypo pirkimąPaskirtis leidžia statyti namą; apribojimai ir apsaugos zonos žinomi; namas telpa įvertinus atstumus iki ribų; aišku, kaip bus prijungta elektra, vanduo ir nuotekos
ProjektavimąSudarytas realus biudžetas su rezervu; žinomas šeimos poreikis plotui ir kambariams; atliktos topografinės nuotraukos ir geologija
Leidimo prašymąProjektiniai pasiūlymai atitinka planavimo dokumentus; gautos prisijungimo sąlygos; sumokėtas žyminis mokestis; pridėti sutikimai, jei sklypas bendras
Statybos pradžiąParengtas techninis darbo projektas; pasirašytos rangos ir techninės priežiūros sutartys; užregistruotas pranešimas apie statybos pradžią
Stogo uždarymąPaslėpti darbai (pamatai, armatūra, hidroizoliacija) užfiksuoti žurnale ir nuotraukose; langai užsakyti laiku
Vidaus apdailąBaigtos inžinerinės sistemos; atliktas tarpinis sandarumo patikrinimas; pagrindai išdžiūvę
ĮsikraustymąAtliktas sandarumo bandymas, gautas sertifikatas; patvirtinta deklaracija; namas įregistruotas per 3 mėnesius

Dvylika klaidų, kurios brangiausiai kainuoja

  1. Nupirkti sklypą, kuriame dėl paskirties ar apsaugos zonų negalima pastatyti norimo namo.
  2. Skaičiuoti tik statybos kainą už kvadratinį metrą, pamiršus projektą, tinklus, baldus ir kiemą.
  3. Projektuoti namą pagal norus, o ne pagal biudžetą, ir sustoti ties dėžute.
  4. Rinktis kartotinį projektą nepatikrinus, ar jis tinka sklypui ir naujiems A++ reikalavimams.
  5. Pradėti darbus negavus leidimo arba nepranešus apie statybos pradžią.
  6. Taupyti geologijos ir techninės priežiūros sąskaita.
  7. Lyginti rangovų pasiūlymus pagal vieną skaičių, o ne pagal darbų sąrašą.
  8. Pasirašyti rangos sutartį be aiškaus mokėjimų grafiko, terminų ir garantijų.
  9. Keisti esminius projekto sprendinius statybos metu be projektuotojo.
  10. Palikti konstrukcijas žiemoti be stogo.
  11. Nesandariai įrengti langus, garo izoliaciją ir praėjimus, o tada neišlaikyti sandarumo testo.
  12. Atidėti statybos užbaigimą ir namo įregistravimą.

Ką reiškia A++ visam projektui

Nuo 2021 m. naujai statomi namai turi būti A++ energinio naudingumo klasės. Tai ne vienas „brangesnis“ sprendimas, o principas, kuris persmelkia visus etapus: projektuojant parenkami šiltinimo storiai ir langai, statant kruopščiai sandarinami mazgai, šildymui dažniausiai pasirenkamas šilumos siurblys, vėdinimui – rekuperacija, o pabaigoje sandarumas patikrinamas bandymu ir patvirtinamas sertifikatu. Rangovų apžvalgose aukšta energinė klasė su rekuperacija statybos kainą padidina 10–40 %, bet tai atsiperka mažesnėmis sąskaitomis: mūsų etaloniniame name šildymas ir karštas vanduo šilumos siurbliu kainuoja apie 610 € per metus.

Svarbiausi terminai, kuriuos išgirsite statydami

  • Statybą leidžiantis dokumentas (SLD) – savivaldybės išduodamas leidimas statyti; gyvenamajam namui privalomas visada.
  • Projektiniai pasiūlymai – pirmasis projekto etapas, pagal kurį išduodamas leidimas: namo vieta, gabaritai, architektūra, privažiavimas.
  • Techninis darbo projektas – detalus projektas, pagal kurį statoma ir sudaroma sąmata.
  • Nesudėtingasis statinys – paprastos konstrukcijos pastatas iki 80 m² ir 8,5 m aukščio; gyvenamajam vis tiek reikia leidimo.
  • Namo dėžutė – pamatai, sienos ir stogo konstrukcija be dangos, langų ir apdailos.
  • Dalinė apdaila – šiltas, uždaras namas su inžinerinėmis sistemomis, bet be galutinės vidaus apdailos; tikslų turinį lemia sutartis.
  • n50 – pastato sandarumo rodiklis: kiek kartų per valandą pasikeičia oras esant 50 Pa slėgių skirtumui; A++ namui ne daugiau kaip 0,6.
  • Energinio naudingumo sertifikatas – dokumentas, patvirtinantis pastato klasę; naujam namui – A++.
  • Deklaracija apie statybos užbaigimą – dokumentas, kuriuo baigiama vienbučio ar dvibučio namo statyba; ją tvirtina ekspertizės rangovas.
  • Ūkio būdas – statyba, kai statytojas darbus organizuoja pats, be generalinio rangovo.

Kaip naudotis šiuo gidu

Gido dalys išdėstytos ta pačia tvarka, kuria vyksta statyba. Kiekvienos dalies pabaigoje rasite nuorodas į ankstesnį ir kitą žingsnį, todėl gidą galima skaityti nuosekliai arba pasirinkti tik reikiamą etapą. Visos kainos ir terminai paimti iš vieno duomenų rinkinio, todėl tas pats skaičius skirtingose dalyse sutampa. Gidą atnaujiname bent kartą per pusmetį ir prieš kiekvieną statybos sezoną.

Visos gido dalys

A. Sprendimas ir biudžetas

B. Sklypas

C. Projektas ir leidimai

D. Inžineriniai tinklai ir statybvietė

E. Konstrukcijos

F. Inžinerinės sistemos

G. Vidaus apdaila

H. Užbaigimas ir įsikūrimas

Namo statybos sprendimai dažnai susiję su kitomis temomis: kaip įsirengti saulės elektrinę, kuo šildyti, jei renkatės biokurą (kietojo kuro gidas), ar kaip veikia būsto paskolos. Daugiau būsto naujienų – rubrikoje Būstas.

Naujausias: Paskola namo statybai 2026: pradinis įnašas, išmokėjimas etapais ir ką reikia paruošti bankui (2026-10-16)

Chronologiškai

Naujausi straipsniai

Paskola namo statybai 2026: pradinis įnašas, išmokėjimas etapais ir ką reikia paruošti bankuiBūstas

Paskola namo statybai 2026: pradinis įnašas, išmokėjimas etapais ir ką reikia paruošti bankui

Nuo 2026 m. rugpjūčio 1 d. pirmą būstą įsigyjantiems ar statantiems gyventojams minimalus nuosavų lėšų įnašas sumažintas iki 10 %, kitais atvejais jis lieka 15 %. Paaiškiname, kaip bankai finansuoja…

Vandens gręžinys namui: kaina, gylis, registravimas ir vandens kokybėBūstas

Vandens gręžinys namui: kaina, gylis, registravimas ir vandens kokybė

Kai iki sklypo nėra centralizuoto vandentiekio, gręžinys yra dažniausias vandens šaltinis naujam namui. Gręžimo metras 2026 m. kainuoja maždaug 28–35 €, o visi gręžiniai turi būti įregistruoti Žemės…

Namo šiltinimas: kokių storių reikia A++ namui, kokią medžiagą rinktis ir kiek kainuojaBūstas

Namo šiltinimas: kokių storių reikia A++ namui, kokią medžiagą rinktis ir kiek kainuoja

A++ namo skaičiavimuose sienų šilumos perdavimo koeficientas imamas 0,11 W/(m²K), stogo – 0,10, grindų ant grunto – 0,12. Tai reiškia storus ir vientisus šiltinimo sluoksnius. Lyginame medžiagas,…

Pamirškite namo statybas, nauji mokesčiai suriš rankasMokesčiai

Pamirškite namo statybas, nauji mokesčiai suriš rankas

Nauji mokesčiai naujakuriams gali smarkiai padidinti statybų kaštus, ypač užmiestyje, kur savivaldybė reikalauja papildomų įmokų už kvadratinį metrą.

Susiję

Susijusios temos

DUK

Dažni klausimai

Nuo ko pradėti namo statybą?

Nuo biudžeto ir sklypo. Pirmiausia verta realiai įvertinti, kiek galite skirti statybai su visomis papildomomis išlaidomis, ir tik tada ieškoti sklypo, kuriame tokį namą leidžiama ir apsimoka statyti. Projektas, leidimas ir rangovai ateina vėliau.

Kiek laiko trunka namo statyba?

Orientaciškai apie 1–1,5 metų nuo sklypo paieškos iki įsikraustymo: keli mėnesiai sklypui ir projektui, keli – statybos leidimui ir techniniam projektui, likęs laikas – statybai ir apdailai. Karkasinius ir modulinius namus pastatyti galima greičiau, bet popierių etapas trunka tiek pat.

Kiek kainuoja pastatyti namą 2026 m.?

Rangovų kainoraščiuose 120 m² A++ mūrinis namas su daline apdaila kainuoja nuo maždaug 137 000 €, su pilna – nuo 182 000 €. Su projektu, prisijungimais, gręžiniu, valymo įrenginiais ir užbaigimo dokumentais mūsų etaloninio namo biudžetas siekia 192 600–199 450 € be sklypo, baldų ir kiemo.

Ar visada reikia statybos leidimo namui?

Taip. Gyvenamosios paskirties vieno ar dviejų butų pastatui statybą leidžiantis dokumentas privalomas visada, net jei namas nesudėtingasis, iki 80 m² ploto ir 8,5 m aukščio.

Kokios energinės klasės turi būti naujas namas?

Naujai statomas namas, kurio leidimui prašymas pateiktas po 2021 m. sausio 1 d., turi būti ne žemesnės kaip A++ energinio naudingumo klasės. Tai patvirtinama sandarumo bandymu ir energinio naudingumo sertifikatu baigus statybą.

Kada namas laikomas pastatytu?

Vienbučio ar dvibučio namo statyba laikoma užbaigta, kai deklaraciją apie statybos užbaigimą patvirtina ekspertizės rangovas ir ji įregistruojama Infostatyboje. Po to namą reikia įregistruoti Nekilnojamojo turto registre per 3 mėnesius.

Šaltiniai

  1. Lietuvos Respublikos statybos įstatymas Nr. I-1240 (suvestinė redakcija, e-TAR)
  2. STR 1.05.01:2017 „Statybą leidžiantys dokumentai. Statybos užbaigimas…“ (suvestinė redakcija nuo 2025-11-01, e-TAR)
  3. STR 2.01.02:2016 „Pastatų energinio naudingumo projektavimas ir sertifikavimas“ (suvestinė redakcija, e-TAR)
  4. VTPSI: Statiniai, kuriems statybos leidimas nereikalingas (2023-04-12)
  5. VTPSI: Pastatėme vienbutį ar dvibutį namą. Kaip užbaigti statybą? (2026-07-01)
  6. VTPSI: Kokie turi būti išlaikyti atstumai nuo sklypo ribos iki pastato, priklausomai nuo pastato aukščio
  7. Kauno miesto savivaldybė: Statybą leidžiančių dokumentų išdavimas (paslaugos aprašas, žyminiai mokesčiai)
  8. Vyriausybės nutarimas Nr. 498 dėl notarų atlyginimo už notarinių veiksmų atlikimą dydžių (įkainių) (e-TAR)
  9. Registrų centras: Nekilnojamojo turto registravimo paslaugų įkainiai
  10. EKIE namas: Namo statybos kaina iki raktų (viešas kainoraštis, 120/170/220 m² A++, žiūrėta 2026-10-17)
  11. A KUBU: Kiek kainuoja pastatyti namą 2026 metais? (rangovo kainų apžvalga)
  12. Lietuvos duomenų portalas: Statybos sąnaudų elementų kainų pokyčiai, 2026 m. rugpjūtis (VDA, 2026-09-23)
  13. ESO: Elektros įvedimo ir galios didinimo paslaugos kaina nuo 2026 m.
  14. LEA: Saulės elektrinių ir jų modulių kainos, 2026 m. III ketvirtis (vidutinė elektros kaina; PDF)
  15. VERT: Patvirtinti 2026 m. antrojo pusmečio gamtinių dujų tarifai buitiniams vartotojams (2026-05-27)
  16. Paslaugos.lt: Sienų tinkavimo kainos 2026 m.
  17. Geoline: Kadastrinių matavimų ir geodezinių paslaugų kainos
  18. Geomanai: Deklaracija apie statybos užbaigimą 2026 – tvarka ir kaina
  19. Viršelio nuotrauka: „Waldparksiedlung Gallinchen, Cottbus (houses under construction)“, autorius Trio3D, CC BY-SA 4.0 (Wikimedia Commons)

Gidas atnaujintas 2026-10-17. Tema sudaroma automatiškai iš straipsnių, kuriuose ji minima; aprašas atnaujinamas, kai atsiranda naujų straipsnių. Pastebėjai netikslumą – rašyk redakcijai.

11 184 nariai jau čiaSkaito, rašo, komentuoja ir balsuoja. 129 patvirtinti · 191 prisijungė šiemet

Slapukai

Skaičiuojame lankomumą, kad žinotume, kurie straipsniai jums įdomūs. Pasirinkimą galite bet kada pakeisti.
