„Stuttgart 21“ vietoje technologinio proveržio tapo dar vienu Vokietijos infrastruktūros galvos skausmu
Vienas garsiausių Vokietijos geležinkelių projektų „Stuttgart 21“ vėl stringa. Pagal SWR tyrimą, kurį paskelbė „Tagesschau“, naujasis Štutgarto geležinkelio mazgas gali būti visiškai pradėtas eksploatuoti tik 2031 m. pabaigoje. Tai reiškia dar vieną didelį vėlavimą projektui, kurio atidarymas jau daugelį metų nuolat nukeliamas.
„Stuttgart 21“ turėjo tapti moderniu požeminiu geležinkelio mazgu, pakeisiančiu senąją galinę Štutgarto stotį į pervažiuojamą požeminę stotį. Projektas apima ne tik naują stotį, bet ir tunelius, naujus geležinkelio ruožus, skaitmeninę signalizaciją, Europos traukinių kontrolės sistemą ETCS ir viso regiono eismo pertvarkymą.

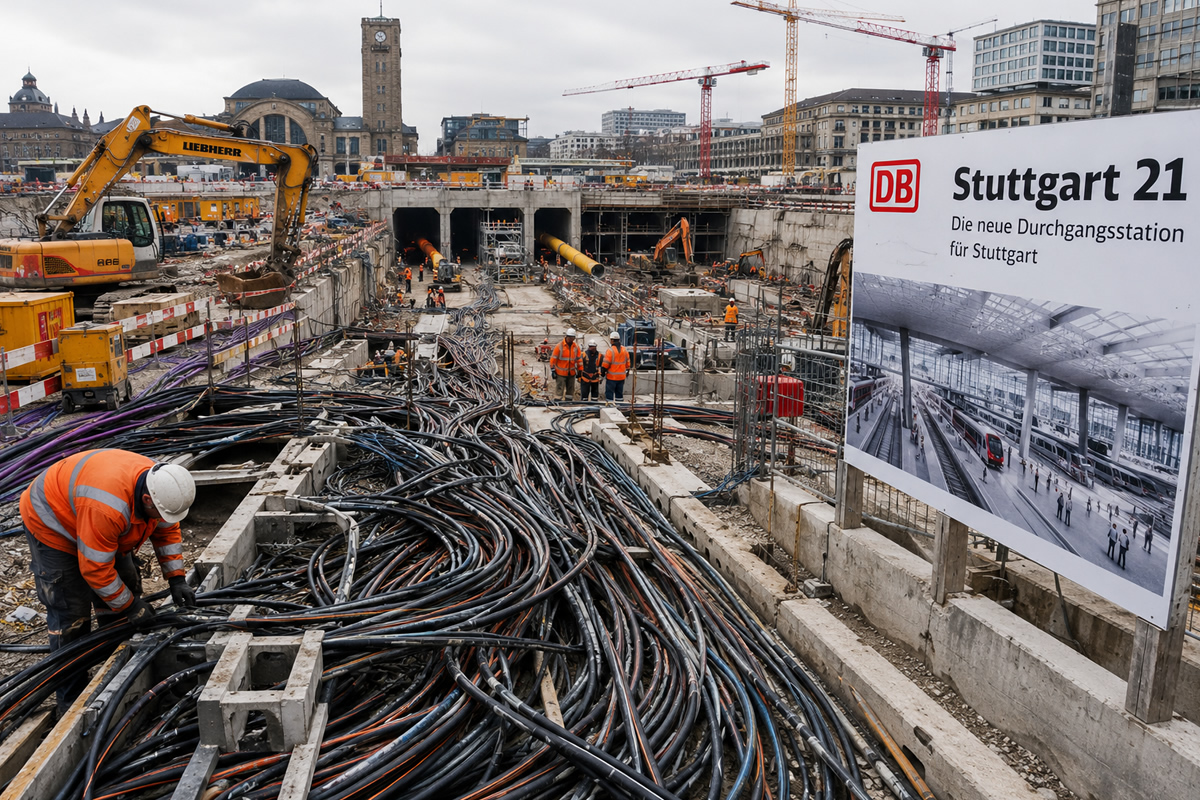

Dabar šis projektas vėl atsidūrė Vokietijos žiniasklaidos dėmesio centre dėl techninių klaidų. SWR nurodo, kad daugiau kaip 1 000 km kabelių ir kabelių kanalų buvo pakloti netinkamai, o didelę šios infrastruktūros dalį gali tekti pakeisti. Tai ne kosmetinė klaida, o problema pačioje sistemoje, kuri turėjo tapti naujos kartos skaitmeninio geležinkelio pagrindu.
Kabeliai kloti skubant, dar nebaigus galutinio skaitmeninės signalizacijos planavimo
Viena pagrindinių problemų – darbai buvo vykdomi skubant suspėti pagal ankstesnius terminus. SWR tyrimo duomenimis, kabeliai buvo klojami dar tada, kai nebuvo galutinai suderintas naujos skaitmeninės signalizacijos sistemos techninis planavimas. Kitaip tariant, fizinė infrastruktūra buvo įrenginėjama anksčiau, nei buvo iki galo aišku, kaip tiksliai ji turės veikti.
Tai ypač skaudu, nes „Stuttgart 21“ turėjo būti pirmasis didelis visiškai skaitmenizuotas geležinkelio mazgas Vokietijoje. Jame numatyta naudoti skaitmenines valdymo sistemas ir ETCS, kuri turėtų padidinti traukinių eismo efektyvumą, saugumą ir pajėgumą. Tačiau tokia sistema reikalauja labai tikslaus projektavimo, kabelių išdėstymo, suderinamumo ir bandymų.
Jeigu kabeliai ir jų kanalai neatitinka galutinės techninės architektūros, problemos neapsiriboja vien statybų aikštele. Netinkama infrastruktūra gali reikšti naujus projektavimo darbus, išardymą, perklojimą, papildomus bandymus, vėluojančius leidimus ir dar didesnę riziką, kad vienos sistemos klaida sustabdys visą mazgo paleidimą.
Prie kabelių problemos prisidėjo avarinio maitinimo ir platformų defektai
Kabeliai nėra vienintelė kliūtis. „Tagesschau“ nurodo ir kitas problemas: avarinio elektros tiekimo sistemų trūkumus, statybinius defektus požeminės stoties platformose ir papildomas technines kliūtis. Visa tai rodo, kad vėlavimą lemia ne vienas izoliuotas gedimas, o platesnis projekto valdymo ir techninio suderinimo sutrikimas.
Požeminė stotis yra sudėtingas inžinerinis objektas. Ji turi veikti ne tik kaip keleivių terminalas, bet ir kaip didelio intensyvumo geležinkelio mazgas, kuriame svarbus kiekvienas signalas, evakuacijos maršrutas, elektros tiekimo grandinė ir saugumo sistema. Tokiuose projektuose vėlavimas vienoje grandyje greitai persikelia į visas kitas.
Štutgarto meras Frankas Nopperis po naujų pranešimų pareikalavo aiškumo ir skaidrumo. Miesto vadovas pabrėžė, kad „Deutsche Bahn“ turi atvirai paaiškinti tikrąją projekto būklę ir kartu užtikrinti apčiuopiamus pagerinimus gyventojams, kurie dar daugelį metų gyvens šalia statybų aikštelės.
Projekto kaina jau perkopė ankstesnius pažadus ir virto milijardine našta „Deutsche Bahn“
„Stuttgart 21“ nuo pat pradžių buvo ginčytinas dėl kainos, terminų ir politinės rizikos. Finansavimo sutartyje 2009 m. buvo kalbama apie 4,526 mlrd. eurų ribą, po kurios projekto partneriai turėjo tartis dėl papildomų išlaidų. Vėliau kaina nuolat augo, o Vokietijos žiniasklaida ir teismų dokumentai ją siejo su daugiau kaip 11 mlrd. eurų lygiu.
2024 m. „Deutsche Bahn“ dar bandė įrodyti, kad projekto partneriai turi dalytis išaugusiomis išlaidomis, tačiau Vokietijos teisiniai sprendimai geležinkelio bendrovei buvo nepalankūs. Tai reiškia, kad didelė papildomos finansinės naštos dalis lieka pačiai „Deutsche Bahn“, kuri ir taip susiduria su vėluojančių traukinių, senstančios infrastruktūros ir didelių investicijų poreikio problemomis.
Kiek dar kainuos naujas vėlavimas, kol kas iki galo neaišku. Tačiau net ir be galutinės sumos matyti, kad 2031 m. terminas nėra vien kalendoriaus klausimas. Kiekvieni papildomi metai reiškia brangesnius darbus, ilgiau veikiančias laikinas schemas, didesnę politinę įtampą ir dar sunkesnį pasitikėjimo praradimą.
Skaitmeninis geležinkelis Vokietijoje stringa ten, kur turėjo prasidėti proveržis
„Stuttgart 21“ ir skaitmeninis Štutgarto mazgas turėjo tapti pavyzdžiu visai Vokietijos geležinkelių modernizacijai. „DB Engineering & Consulting“ projektą apibūdina kaip pirmąjį didelį skaitmeninės blokuotės ir ETCS 2 lygio diegimo mazgą Vokietijoje. Tokia sistema teoriškai turėtų leisti tiksliau valdyti eismą ir geriau išnaudoti geležinkelio pajėgumus.
Tačiau praktikoje šis pavyzdys dabar atrodo priešingai. Jeigu pirmasis didelis skaitmeninis mazgas susiduria su netinkamai nutiestais kabeliais, vėluojančiais bandymais ir nuolat keičiamais paleidimo scenarijais, tai kelia klausimų dėl visos Vokietijos geležinkelių skaitmenizacijos tempo.
Problema ne vien techninė. Vokietija ilgai buvo laikoma inžinerinės drausmės ir infrastruktūros patikimumo simboliu. „Stuttgart 21“ istorija rodo kitą vaizdą: politinę ambiciją, besikeičiančius terminus, augančią kainą, sudėtingas technologijas ir projektą, kuris vis dar negali pasiekti finišo.
2031 m. terminas gali tapti dar vienu išbandymu visuomenės pasitikėjimui
Jeigu „Stuttgart 21“ bus visiškai paleistas tik 2031 m. pabaigoje, projektas nuo statybų pradžios 2010 m. bus trukęs daugiau kaip du dešimtmečius. Tai milžiniškas laikotarpis infrastruktūros projektui, kuris turėjo simbolizuoti ateitį, o galiausiai tapo ilgalaikio vėlavimo sinonimu.
Gyventojams tai reiškia dar kelerius metus statybų, apribojimų, triukšmo, transporto trikdžių ir neaiškumo. Keleiviams tai reiškia, kad žadėtas naujas Štutgarto geležinkelio mazgas ir toliau liks pažadu. Politikai ir „Deutsche Bahn“ vadovybei tai reiškia būtinybę paaiškinti, kodėl projektas, turėjęs parodyti Vokietijos modernizacijos kryptį, nuolat atskleidžia priešingą problemą – nesugebėjimą laiku ir tiksliai įgyvendinti sudėtingų darbų.
Didžiausias „Stuttgart 21“ smūgis dabar yra ne vien klaidingai pakloti kabeliai. Didžiausias smūgis – pasitikėjimui. Kai daugiau kaip 1 000 km techninės infrastruktūros tampa naujo vėlavimo simboliu, visuomenė pradeda klausti ne tik kada atsidarys stotis, bet ir kas iš tikrųjų kontroliuoja projektą, kurio kaina, terminai ir reputacija seniai išvažiavo iš pradinio grafiko.
